    改革开放以来,我国文化设施建设取得了长足进展。特别是进入“十五”以来,党中央、国务院高度重视文化基础设施建设,发改、财政部门对文化基础设施建设投入逐年加大,一批大中型重点文化设施工程纷纷上马,文化设施建设迈上了一个新的台阶。

    一、重点文化设施建设项目

    (一)国家大剧院工程

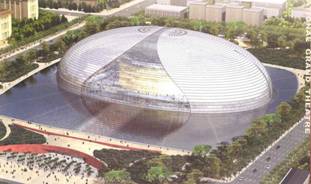

    国家大剧院是全国人民瞩目的国家重点文化设施建设项目,工程于
1998年立项,2001年正式动工兴建,建设规模14.95万平方米内含歌剧院、音乐厅及戏剧场三栋建筑,已于2007年年底竣工投入使用。

    (二)国家博物馆改扩建工程

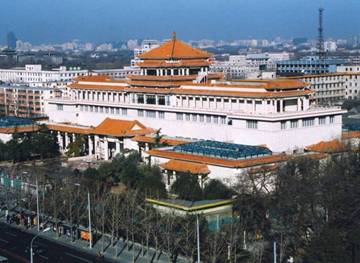

   国家博物馆是我国规模最大、规格最高的综合性国家级博物馆。
20073月国家博物馆改扩建工程正式动工,工程总建筑面积191900平方米,计划2010年竣工。建成后的国家博物馆将成为以历史与艺术并重,集收藏、考古、研究、展示于一体的综合性博物馆。

    (三)国家图书馆二期暨国家数字图书馆工程

   国家图书馆一期工程于
1987年建成,随着资源和功能的不断增加,国家图书馆的书库已经严重超负荷使用,借阅空间狭小,在很大程度上很难满足读者的需要。国家图书馆二期暨国家数字图书馆工程于200412月开工建设,建筑面积79899平方米,计划20087月竣工开馆。

    (四)故宫博物院整体恢复原貌及维修规划

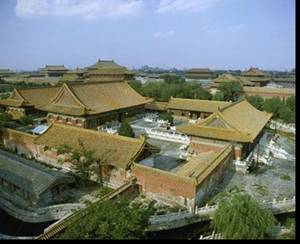

   故宫建成于明永乐十八年,占地
72万平方米,宫室9266间。大修一期工程按两个3年计划实施,其中2003-2005年已完成对武英殿等31个项目的修缮改造,总面积49749平方米2006-2008年对前三殿、后三宫等23个项目实施修缮,改造面积58525平方米2008年奥运会前完成中轴线主要建筑物的修缮任务。二期工程从2009年至2020年,计划在故宫建成600周年时全面完成紫禁城整体保护任务。故宫大修后将展现康乾盛世风貌,开放面积将从现在的43万平方米扩大到57万平方米。

    (五)中国美术馆改扩建工程

   中国美术馆一期改造工程于
20025月开工,2002年底完成。改造原有面积17525平方米,新建面积4854平方米,改造后总面积达22379平方米20049月,国务院批准中国美术馆二期扩建工程项目建议书,建设规模4万平方米

    (六)中国国家话剧院剧场工程

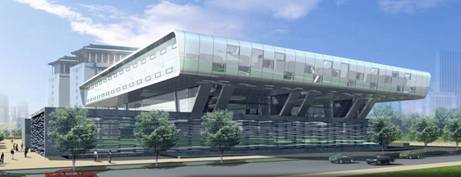

   国家话剧院剧场及综合业务楼工程于
20033月经原国家计委批准项目建议书,新址位于广安门外大街北京首特钢原厂址6号地,总建设用地15000平方米。工程于20071225奠基,计划2009年竣工。

    (七)恭王府花园及府邸保护规划

   恭王府始建于
1777年,包括府邸和花园两部分,总占地60000平方米,其中府邸32000平方米 ,花园占地28000平方米 。花园部分经过修复已于19887月对外开放。本次修缮工作主要针对府邸部分。工程于2004年启动,计划奥运会前对外开放。

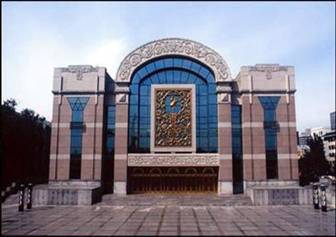

    (八)中国京剧院梅兰芳大剧院工程

   200043,经发展改革委和国管局批准,同意中国京剧院利用自有土地与企业合作开发,建设一座1.3万平方米、1150席座位的梅兰芳大剧场。工程于2004年开工建设,于2007年底竣工投入使用。

    (九)中国歌剧舞剧院院址迁建工程

   中国歌剧舞剧院是我国重要的国家级艺术剧院,有着五十多年的历史。
200512月国家发展改革委批准剧院迁址。新址位于北京市丰台区南三环东路23号安泰小区内,总建筑面积12980平方米,已于20085月投入使用。

    二、直属院团剧场及基础设施改造项目

    (一)中央芭蕾舞团天桥剧场翻建工程

   天桥剧场始建于
1953年,后因建成年代较久,破损严重被鉴定为危房。1992年在原剧场拆除的基础上进行剧场翻建。工程总面积37480平方米,于2000年竣工并投入使用。

    (二)中国交响乐团北京音乐厅改造工程

   北京音乐厅
80年代建成使用。2003年,国家决定对剧场实施整体装修改造。改造面积7120平方米。工程于20031031开工,20054月竣工投入使用。

    (三)中国儿童艺术剧院儿童剧场改造

   中国儿童剧院位于王府井东安门大街,是一座始建于1917年、重建于1988年的巴洛克式建筑。因设施设备老化,国家决定对其实施装修改造。工程改造面积6600平方米,先后完成剧场装修、舞台机械、灯光、音响及消防、供电、空调及热力改造。改造后剧场已重新投入使用。

    (四)中央芭蕾舞团业务综合楼加固改造

   中央芭蕾舞团业务综合楼建于1961年,设施设备老化,结构抗震能力不足,部分排练用房需要调整。2003年国家批准对其实施加固改造工程总面积6548平方米,于2005年竣工并投入使用。

    (五)中央民族乐团小排练场改造工程

   中央民族乐团音乐厅改造面积6000平方米,先后完成土建装修、设备安装及电气施工。工程于2004年开工并于当年完成投入使用。

    (六)中国艺术研究院研究生部教学楼工程

   中国艺术研究院研究生部承担了艺术理论学科研究生、博士生教育任务,但是多年来基础设施差,难以适应教学需要。经研究决定在其新院址院内东侧建设研究生部教学楼项目。工程于20057月开工建设,20068月竣工并投入使用。

    三、海外中国文化中心及驻外使馆文化处建设情况

    (一)法国巴黎中国文化中心

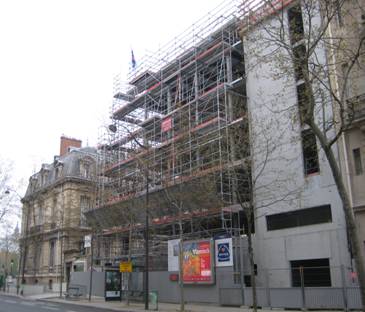

   中心现址购于20024月,占地1337平方米,包括一栋1860平方米6层老楼和860平方米的院内空地。200211月,前副总理李岚清为中心揭幕并签署协议。中心扩建新楼工程于20074月开工建设,计划20088月竣工。

    (二)韩国首尔中国文化中心

   韩国中国文化中心购于20013月,占地588.4平方米,包括一栋1743平方米6层旧楼与245平方米的空地。位于首尔市中心区域。工程于2004年开工,对旧楼重新进行了功能布局划分和装饰装修,改造后建筑面积达2000余平方米,满足了中心放映、表演、教学、会议、展览、图书阅览及办公等功能需求。2004年底中心改造完成并投入使用。

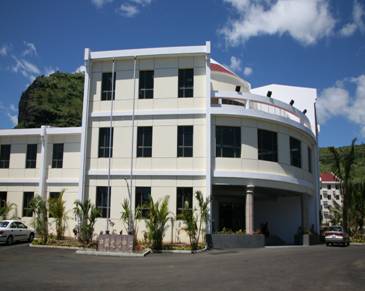

    (三)毛里求斯中国文化中心

   毛里求斯中国文化中心建成于1988年,占地9803平方米。因受当地火山灰质地基土及飓风、白蚁的破坏,建筑受到破坏。工程包括新建业务办公楼3200.78平方米,住宅1194.63平方米,同时建设室外篮球及运动场地,并对院内道路、绿化、管网设施实施综合改造。工程于200611月开工建设,20083月竣工。

    (四)埃及中国文化中心

   埃及中国文化中心位于开罗市吉萨地区,于200210月建成开放,建筑面积2700平方米

    (五)驻美国使馆文化处

   驻美国使馆文化处现有两栋建于上世纪60年代的砖混小楼,1983年被我购入,因使用年代较长,需进行维修改造。本次改造总面积1.3万平方米,已于2005年竣工。

    (六)驻印度使馆文化处

   驻印度使馆文化处位于新德里使馆区,建于1985年。包括两栋两层建筑(办公楼及住宅楼),建筑面积3200平方米。本次改造计划对办公楼实施简单维修,将住宅楼拆除后重建。其中改造面积2164平方米,新建面积1100平方米。工程已于20067月开工,预计20088月竣工。

    (七)马耳他中国文化中心

   文化中心位于马耳他首都瓦莱塔古城,建筑面积1745平方米,于20039月建成开放。中心设有15000册中英文图书和电子资料,并具备教学、会议、展览、放映等多种功能。

    四、职工住宅小区项目

   (一)南小区文化住宅小区项目

   文化住宅小区地处宣武区里仁街13号院,占地面积30300平方米,新建面积56358平方米。其中包括两栋6层住宅楼,两栋18层住宅楼,40辆机动车的地下停车位,3400平方米的商业用房和供暖锅炉房、配电室土建及设备更新改造。工程于2000年下半年开始,200511月底全部竣工并交付使用。

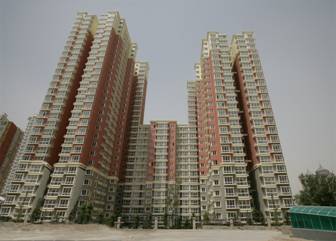

    (二)万泉寺住宅小区

   万泉寺小区位于丰台区万泉寺甲1号,占地面积16533平方米,新建面积66704平方米。其中包括123层、128层、114层住宅楼和15层公建楼,新建机动车停车库6612平方米(地下2层),新建锅炉房、中水处理站426平方米(地下1层),新建配电室520平方米(地下2层)。目前小区进入施工验收阶段,计划20087月交付使用。
